水工沥青混凝土防渗技术与施工
[发布时间: 2019-08-30 作者:admin ]

        拥有专业施工队伍和成套施工设备,具有从事大型沥青混凝土防渗工程施工的能力和业绩,是国内首家独立从事大型沥青混凝土防渗面板工程施工的企业。作为水利部重点实验室,拥有成套试验研究设备和丰富的科研经验,可从事沥青混凝土防渗工程技术咨询、工程方案论证、工程原材料选择和配合比确定、工程施工质量控制及各种相关的专题科学研究。

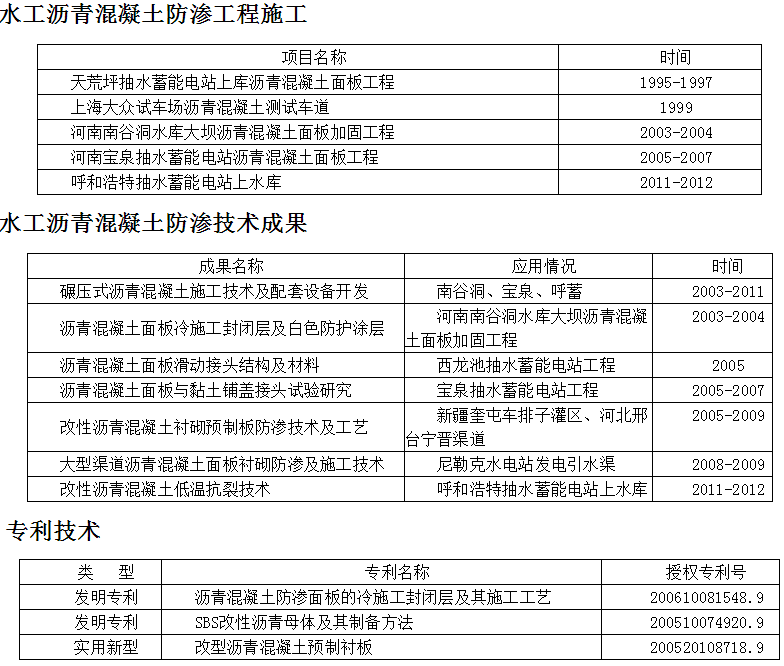

主要质量检验设备

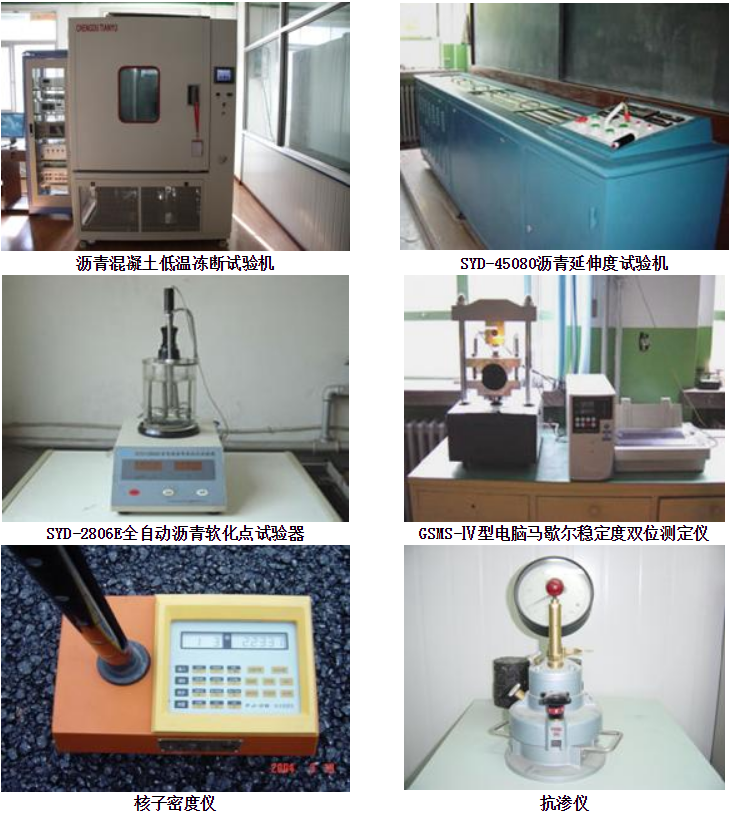

        水工沥青混凝土施工的质量控制要求现场试验室能够快速有效地监测沥青混凝土的施工质量,为施工质量控制创造条件。本公司拥有设备一流的水工沥青混凝土试验室和经验丰富的试验研究人员,能够进行沥青混凝土原材料、沥青混凝土的各类性能指标检测,可根据工程实际设计新的试验检测项目和试验方法,并曾在宝泉等水工沥青混凝土工程施工中提供优质的现场试验服务。



主要施工设备

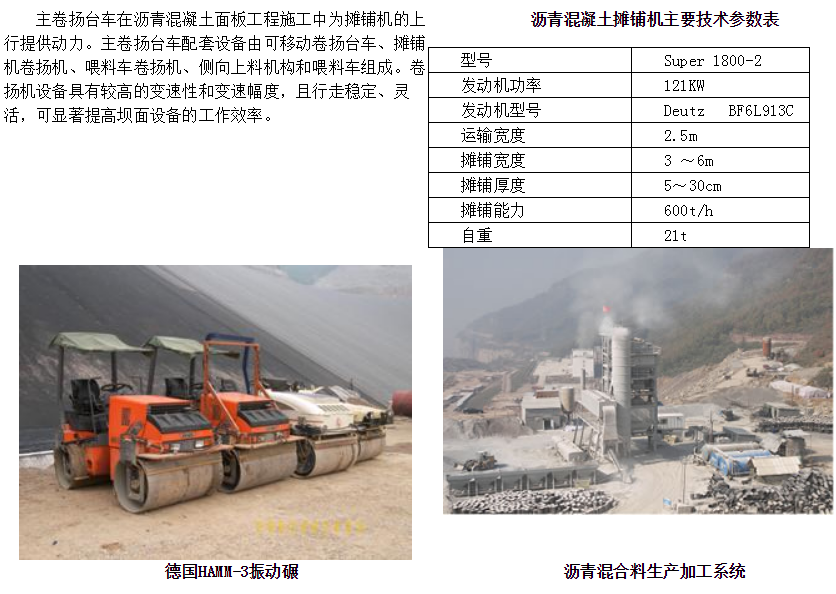

        水工沥青混凝土施工的关键因素之一是施工机械,包括摊铺机械、碾压机械和牵引机械,机械化施工是保证沥青混凝土质量的关键。现已拥有沥青混凝土斜坡摊铺机、心墙摊铺机等水工沥青混凝土的专业施工设备。

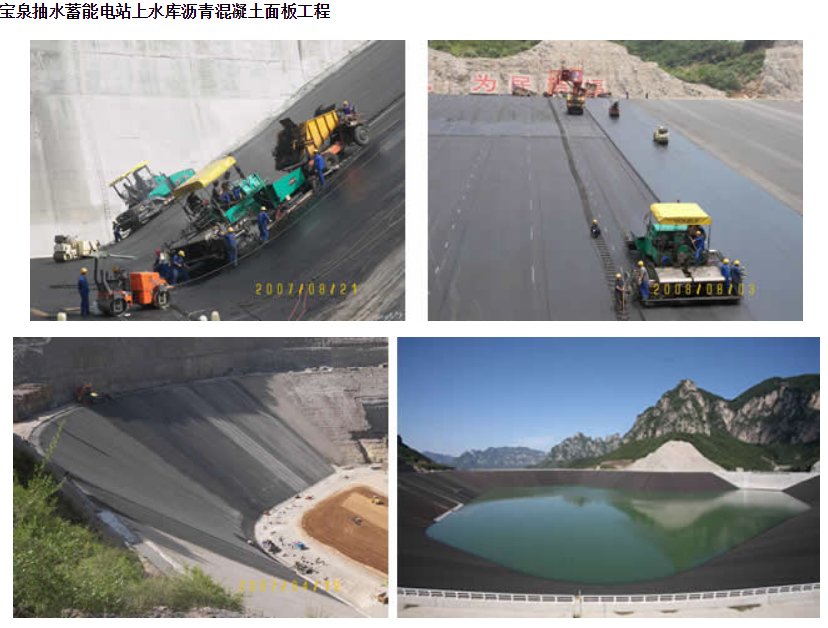

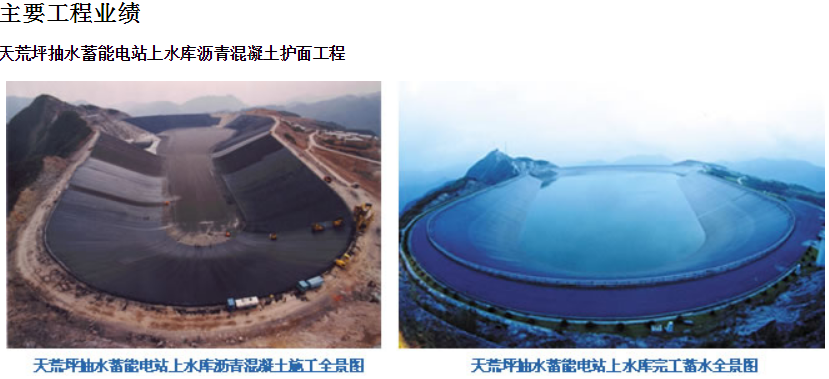

工程地点:浙江省安吉县天荒坪镇

施工方式:协助德国斯特拉堡公司全过程参与工程施工

施工年代/运行年代:1995年4月~1997年9月/1998年10月至今

装机容量/上下库高差:6台×300MW/600m

上库堆石坝坝高/库顶长/最大水深:72m/2315m/50m

水库防渗方式及面积:沥青混凝土全池防渗,28.5万m2,(库底10.4万m2,库坡18.2万m2)

上水库库坡:1:2.0~1:2.4

衬砌结构(自下而上):整平胶结层厚10cm/库坡、8cm/库底、防渗层厚10cm、沥青玛蹄脂封闭层2mm

月平均施工强度:1.7万m2/月

工程特点:国内第一座采用现代机械化施工技术建设的沥青混凝土防渗工程。

目前沥青混凝土面板渗漏情况:正常运行,滴水不渗。

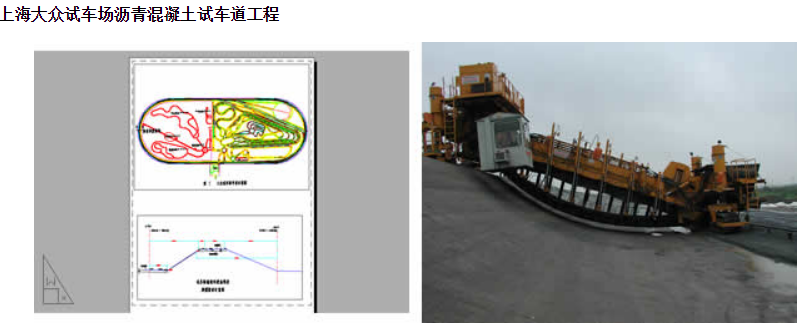

工程地点:上海市嘉定区安亭镇

施工方式:协助德国斯特拉堡公司全过程参与工程施工

施工年代:2000年10月~2003年6月

试车场占地:1.44 km2

试车场车道类别:包括高环道路、强化试验道路、耐久交变试验道路、坡道、动态试验区和制动试验道路等,满足汽车开发过程中各种整车性能试验、道路耐久试验及技术鉴定试验等方面的需求。

车道横断面曲线倾角:0°~49°

高速环道路面结构(自下而上):

                            级配碎石基层厚36cm

                            粗粒式沥青混凝土下面层厚16cm

                            细粒式沥青混凝土中面层厚4cm

                            细粒式沥青混凝土上面层厚4cm

工程特点:国内第一座采用桥式摊铺机施工的沥青混凝土工程。



工程地点:河南省林州市

堆石坝建设年代/沥青混凝土防渗面板建设年代:1958~1960年/1979~1981年

本次(第四次)修补加固施工年代:2003年10月~2004年6月

施工方式:自主施工

坝高/坝顶长:78.5m/205m

下部面板衬砌结构(自下而上):整平胶结层厚7cm、底部防渗层2×5cm、排水层10cm、顶部防渗层3×5cm、沥青玛蹄脂封闭层2mm

大坝上游面坝坡:1:1.75~1:3.0

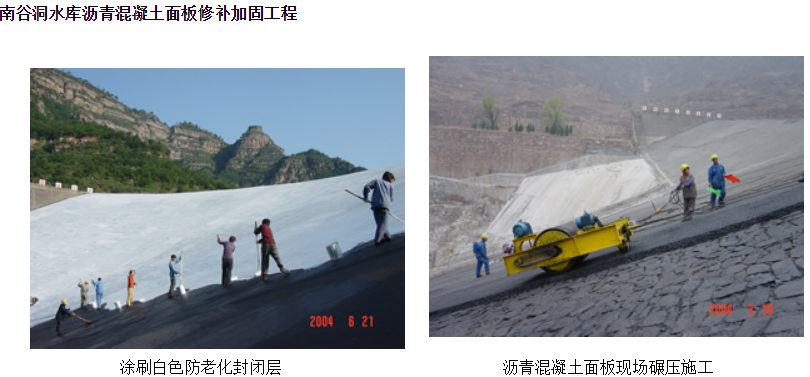

本次加固前沥青混凝土面板存在问题:封闭层全面流淌、沥青混凝土流淌(局部鼓包高20cm)、流淌引起的面板开裂、坝肩面板的不均匀沉陷贯穿裂缝

本次加固方法:

    (1)拆除开裂、流淌严重的老面板(0.31万m2),回铺10cm整平层;

    (2)凿除老面板表面至2~3cm;

    (3)采用LMP03斜坡摊铺机铺设2×5cm防渗层(1.3万m2);

    (4)表层冷涂刷2mm封闭层和白色防护层;

    (5)采用塑性嵌缝材料和止水铜片处理岸边接头部位。

沥青混凝土面板局部翻修面积/工程量:1.3万m2/0.25万m3

工程特点:国内目前唯一的采用白色防老化封闭层的沥青混凝土面板防渗工程,国内1980年代前建设的少数仍在正常运行的沥青混凝土面板防渗工程之一。

目前沥青混凝土面板渗漏情况:渗漏量<6 L/s




工程地点:河南省辉县薄壁镇

施工方式:自主施工

施工年代/蓄水年代:2006年3月~2007年11月/2008年8月至今

装机容量:4台×300MW

上库堆石坝坝高/库顶长/工作水深:94.8m/2030m/31.6m

水库防渗方式及面积:斜坡沥青混凝土防渗16.6万m2,库底黏土防渗13.6万m2

上水库库坡:1:1.70

衬砌结构(自下而上):整平胶结层厚10cm,防渗层厚10cm,改性沥青玛蹄脂封闭层2mm

月平均施工强度:2.3万m2/月

工程特点:第一座完全由国内施工企业用现代机械化施工技术建设的沥青混凝土面板防渗工程

目前沥青混凝土面板渗漏情况:滴水不渗

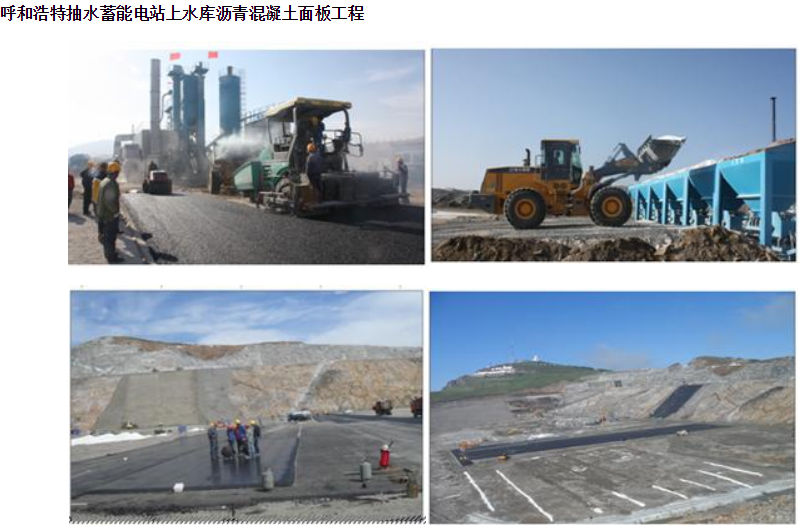

工程地点:内蒙古呼和浩特市大青山山顶,海拔约2000米

施工方式:沥青混凝土配合比确定及沥青混合料生产

施工年代:2011年9月~2012年11月

装机容量:4台×300MW

当地极端最低气温:-41.8℃,为国内同类工程气温最低(西龙池-34.5度)

上库堆石坝坝高/库顶长/库坡:43.9m/1818.37m/1:1.75

上水库防渗方式及面积:沥青混凝土全池防渗,库坡14.4万m2,库底10.1万m2

衬砌结构(自下而上):

                    整平胶结层厚8cm

                    改性沥青混凝土防渗层厚10cm

                    改性沥青玛蹄脂封闭层2mm

工程特点:国内冬季气温最低的沥青混凝土面板全池防渗工程,其改性沥青混凝土防渗层冻断温度<-43℃,所用改性沥青的130℃黏度为普通沥青的4倍。

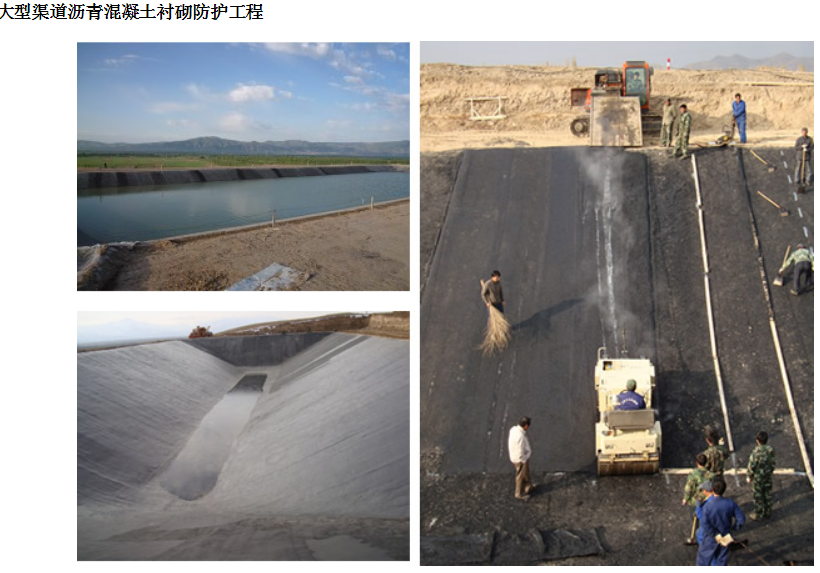

工程地点:新疆伊犁某电站发电引水渠试验段

施工方式:人工摊铺、振动碾碾压

施工年代/蓄水年代:2008年10月23日~2008年11月8日/2009年5月蓄水深4.7m

当地极端最低/最高气温:-39.9℃/37.9℃

渠深/顶口宽/边坡/试验段长:6.1m/30.6m/1:2.0/73m

衬砌结构(自下而上):黄土基础、砂砾石层换填60cm(表面喷洒乳化沥青)、整平胶结层厚2cm(最大粒径19mm的河卵石52%,石灰石碎石27.5%,河砂16%,水泥4.5%,70#沥青4.2%)、防渗层厚5cm(最大粒径9.5mm的石灰石骨料,克拉玛依70#水工沥青,脆点-11℃,平均冻断温度-37.7℃)、改性沥青玛蹄脂封闭层2mm。

衬砌伸缩缝间距:23m,共设置三条伸缩缝,缝宽3cm,缝内填BGB塑性填料止水

工程特点:国内第一座大型渠道沥青混凝土面板防渗试验工程,为防止低温开裂在沥青混凝 土面板中设置了伸缩缝。

目前沥青混凝土面板渗漏情况:渗漏量小于0.012m3/(m2?d),低于《渠道防渗工程技术规范》(SL18-2004)要求的混凝土衬砌渗漏量的下限值0.04m3/(m2?d),优于水泥混凝土衬砌。



工程地点:河北省邢台宁晋县南梁庄

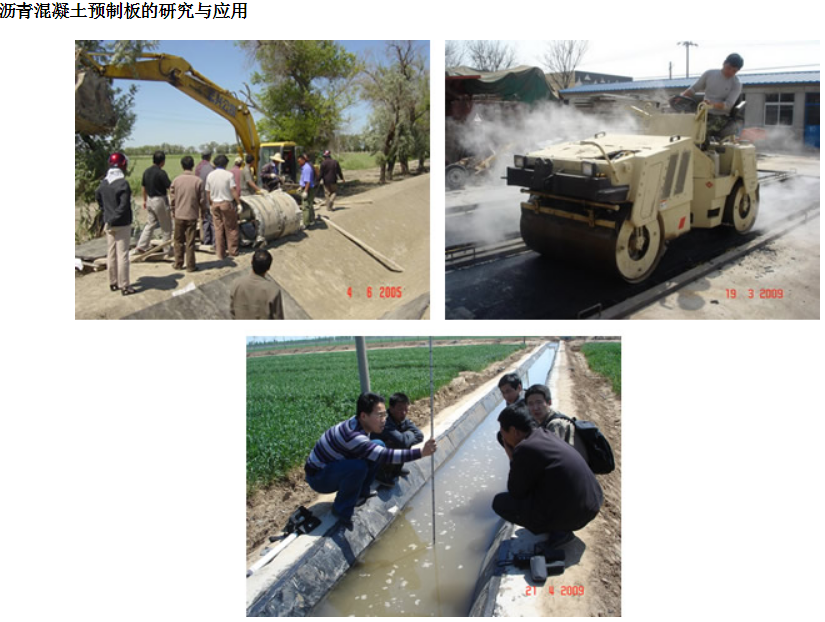

施工方式:后方预制场制作预制板,现场人工铺装

施工年代/蓄水年代:2009年4月9日~22日/2009年4月底蓄水

U型渠道渠深/顶口宽/试验段长:0.63m/1.2m/143m

衬砌结构(自下而上):土质基础、改性沥青混凝土预制板(180×135×3cm,180kg/块)、渠顶现浇C20混凝土板保护(25cm×5cm,与沥青混凝土间预留宽2.5cm、深5cm接缝,砂质沥青玛蹄脂回填)预制板板间缝:缝间距1.35m,缝内填BGB塑性填料止水

工程特点:国内第二个渠道沥青混凝土预制板防渗试验工程

渗漏情况:渗漏很小,成为蓄水池,相邻混凝土衬砌渠道水已漏干
